一級建造師《管理》第三章真題及解析

第三章施工進度管理

1. 關于建設工程項目總進度目標的說法,正確的是( )。(2017 年)
A. 建設工程項目總進度目標的控制是施工總承包方項目管理的任務
B. 在進行項目總進度目標控制前,應分析和論證目標實現的可能性
C. 項目實施階段的總進度指的就是施工進度
D. 項目總進度目標論證就是要編制項目的總進度計劃
2. 建設工程項目總進度目標論證的主要工作包括:① 進行進度計劃系統的結構分析;
② 進行項目結構分析;③ 確定項目的工作編碼;④ 協調各層進度計劃的關系;⑤ 編
制各層進度計劃。其正確的工作步驟是( )。(2017 年)
A. ②-①-③-⑤-④
B. ①-②-③-④-⑤
C. ③-②-④-①-⑤
D. ①-③-②-④-⑤
3. 對某綜合樓項目實施階段的總進度目標進行控制的主體是( )。(2017 年)
A. 設計單位
B. 施工單位
C. 建設單位
D. 監理單位
4. 根據建設工程項目總進度目標論證的工作步驟,編制各層(各級)進度計劃的緊前工作
是( )。(2018 年)
A. 調查研究和資料收集
B. 進行項目結構分析
C. 進行進度計劃系統的結構分析
D. 確定項目的工作編碼
5. 大型建設工程項目總進度綱要的主要內容包括( )。(2018 年)
A. 項目實施總體部署
B. 總進度規劃
C. 確定里程碑事件的計劃進度目標
D. 施工準備與資源配置計劃
E. 總進度目標實現的條件和應采取的措施
6. 大型建設工程項目進度目標分解的工作有:① 編制各子項目施工進度計劃;② 編制施
工總進度計劃;③ 編制施工總進度規劃;④ 編制項目各子系統進度計劃。正確的目標分解
過程是( )。(2018 年)
A. ②-③-①-④
B. ②-③-④-①
C. ③-②-①-④
D. ③-②-④-①
7. 關于建設工程項目進度計劃系統構成的說法,正確的是( )。(2019 年)
A. 進度計劃系統包括對同一個項目按不同周期進度計劃組成的計劃系統
B. 進度計劃系統是對同一個計劃采用不同方法表示的計劃系統
C. 同一個項目進度計劃系統的組成不變
D. 同一個項目進度計劃系統中的各進度計劃之間不能相互關聯
8. 建設工程項目進度計劃按編制深度可分為( )。(2019 年)
A. 指導性進度計劃、控制性進度計劃、實施性進度計劃
B. 總進度計劃、單項工程進度計劃、單位工程進度計劃
C. 里程碑表、橫道圖計劃、網絡計劃
D. 年度進度計劃、季度進度計劃、月進度計劃
9. 項目總進度目標論證的主要工作有:①確定項目的工作編碼;②編制總進度計劃;③編
制各層進度計劃;④進行進度計劃系統的結構分析。這些工作的正確順序是(
)。(2020 年)
A.④-①-③-②
B.①-④-③-②
C.②-④-③-①
D.③-②-①-④
10. 編制控制性施工進度計劃的主要目的是( )。(2018 年)
A. 合理安排施工企業計劃周期內的生產活動
B. 具體指導建設工程施工
C. 確定項目實施計劃周期內的資金需求
D. 對施工承包合同所規定的施工進度目標進行再論證
11. 關于實施性施工進度計劃作用的說法,正確的有( )。(2017 年)
A. 確定施工總進度目標
B. 確定里程碑事件的進度目標
C. 確定施工作業的具體安排
D. 確定一定周期內的人工需求
E. 確定一定周期內的資金需求
12.編制實施性施工進度計劃的主要作用是(
)。(2020 年)
A.論證施工總進度目標
B.確定施工作業的具體安排
C.確定里程碑事件的進度目標
D.分解施工總進度目標
13. 關于與施工進度有關的計劃及其類型的說法,正確的有( )。(2018 年)
A. 建設工程項目施工進度計劃應依據企業的施工生產計劃合理安排
B. 施工企業的生產計劃編制需要往復多次的協調過程
C. 建設工程項目施工進度計劃一般由業主編制
D. 施工企業的施工生產計劃屬于工程項目管理的范疇
E. 施工企業的月度生產計劃屬于實施性施工進度計劃
14. 項目實施階段的總進度包括( )工作進度。(2020 年)
A.設計
B.招標
C.可行性研究
D.工程物資采購
E.工程施工
15. 編制控制性施工進度計劃的目的有( )。(2020 年)
A.對施工進度目標進行再論證
B.確定施工的總體部署
C.對進度目標進行分解
D.確定施工機械的需求
E.確定控制節點的進度目標
16. 關于建設工程項目進度計劃系統的說法,正確的有( )。(2017 年)
A. 項目進度計劃系統的建立和完善是逐步進行的
B. 在項目進展過程中進度計劃需要不斷的調整
C. 供貨方根據需要和用途可編制不同深度的進度計劃系統
D. 業主方只需編制總進度規劃和控制性進度規劃
E. 業主方與施工方進度控制的目標和時間范疇相同
17. 施工方根據項目特點和施工進度控制的需要,編制的施工進度計劃有( )。(2020 年)
A.主體結構施工進度計劃
B.建設項目總進度綱要
C.資源需求計劃
D.安裝工程施工進度計劃
E.旬施工作業計劃
18. 某雙代號網絡計劃中,工作 M 的最早開始時間和最遲開始時間分別為第 12 天和第 15
天,其持續時間為 5 天;工作 M 有 3 項緊后工作,它們的最早開始時間分為為第 21 天、
第 24 天和第 28 天,則工作 M 的自由時差為( )天。(2017 年)
A. 4
B. 1
C. 8
D. 11

19. 某網絡計劃中,工作 F 有兩項緊后的平行工作 G 和 H,G 的最遲開始時間是第 12 天,
最早開始時間是第 8 天;H 工作的最遲完成時間是 14 天,最早完成時間是第 12 天。F 工
作和 G、H 之間的時間間隔分別為 4 天和 5 天;則 F 工作的總時差為( )(2017 年)
A. 4 天
B. 5 天
C. 7 天
D. 8 天
20. 某項目分部工程雙代號時標網絡計劃如下圖,關于該網絡計劃的說法,正確的是( )。
(2017 年)
A. 工作 C、E、I、L 組成關鍵線路
B. 工作 H 的總時差為 2 天
C. 工作 A、C、H、L 為關鍵工作
D. 工作 D 的總時差為 1 天
E. 工作 G 的總時差與自由時差相等
21. 某雙代號如下圖(時間單位:天),某關鍵線路有( )條。(2017 年)
A. 1
B. 4
C. 2
D. 3
22. 根據下表邏輯關系繪制的雙代號網絡圖如下,存在的繪圖錯誤是( )。(2017 年)
A. 節點編號不對
B. 邏輯關系不對
C. 有多個終點節點
D. 有多個起點節點
23. 關于橫道圖進度計劃的說法,正確的是( )。(2018 年)
A. 橫道圖的一行只能表達一項工作
B. 工作的簡要說明必須放在表頭內
C. 橫道圖不能表達工作間的邏輯關系
D. 橫道圖的工作可按項目對象排序
24. 關于雙代號網絡圖中終點節點和箭線關系的說法,正確的是( )。(2018 年)
A. 既有內向箭線,又有外向箭線
B. 只有外向箭線,沒有內向箭線
C. 只有內向箭線,沒有外向箭線
D. 既無內向箭線,又無外向箭線
25. 某建設工程網絡計劃如下圖(時間單位:天),工作 C 的自由時差是( )天。(2018 年)
A. 2
B. 0
C. 1
D. 3
26. 關于雙代號網絡計劃的工作最遲開始時間的說法,正確的是( )。(2018 年)
A. 最遲開始時間等于各緊后工作最遲開始時間的最小值減去持續時間
B. 最遲開始時間等于各緊后工作最遲開始時間的最大值
C. 最遲開始時間等于各緊后工作最遲開始時間的最小值
D. 最遲開始時間等于各緊后工作最遲開始時間的最大值減去持續時間
27. 用工作計算法計算雙代號網絡計劃的時間參數時,自由時差宜按( )計算。(2018 年)
A. 工作完成節點的最遲時間減去開始節點的最早時間再減去工作的持續時間
B. 所有緊后工作的最遲開始時間的最小值減去本工作的最早完成時間
C. 所有緊后工作的最早開始時間的最小值減去本工作的最早開始時間和持續時間
D. 本工作與所有緊后工作之間時間間隔的最小值
28. 單代號網絡計劃時間參數計算中,相鄰兩項工作之間的時間間隔(LAGi-j)( )。(2018
年)
A. 緊后工作最早開始時間和本工作最早開始時間之差
B. 緊后工作最早完成時間和本工作最早開始時間之差
C. 緊后工作最早開始時間和本工作最早完成時間之差
D. 緊后工作最遲完成時間和本工作最早完成時間之差
29. 繪制雙代號時標網絡計劃,首先應( )。(2018 年)
A. 定位起點節點
B. 確定時間坐標長度
C. 繪制非時標網絡計劃
D. 繪制時標計劃表
30. 某建設工程網絡計劃如下圖(時間單位:月),該網絡計劃的關鍵線路有( )。(2018
年)
A. ①→②→⑤→⑦→⑩
B. ①→④→⑥→⑧→⑩
C. ①→②→⑤→⑥→⑧→⑩
D. ①→②→⑤→⑥→⑧→⑨→⑩
E. ①→④→⑥→⑧→⑨→⑩
31. 某工作有 2 個緊后工作,緊后工作的總時差分別是 3 天和 5 天,對應的時間間隔分
別是 4 天和 3 天,則該工作的總時差是( )天。(2019 年)
A. 7
B. 6
C. 8
D. 9

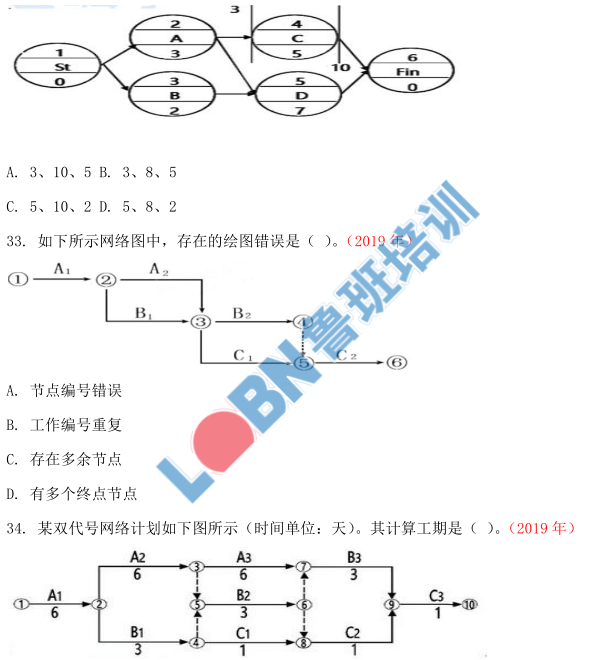

32. 單代號網絡計劃中,工作 C 的已知時間參數(單位:天)標注如下圖所示,則該工作
的最遲開始時間,最早完成時間和總時差分別是( )天。(2019 年)
A. 12
B. 14
C. 22
D. 17

35. 某建設工程施工橫道圖進度計劃如下表所示,則關于該工程施工組織的說法正確的是
( )。(2019 年)
注:Ⅰ、Ⅱ表示樓層;1、2、3、4 表示施工段。
E. 與所有緊后工作間間隔時間的最小值

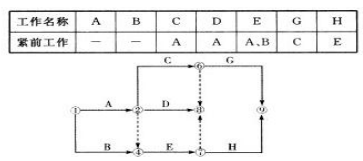

38. 某工程網絡計劃工作邏輯關系如下表所示,則工作 A 的緊后工作有( )。(2019 年)
A. 工作 B
B. 工作 C
C. 工作 D
D. 工作 G
E. 工作 E
39. 關于網絡計劃線路的說法,正確的是( )。(2020 年)
A.線路段是由多個箭線組成的通路
B.線路中箭線的長度之和就是該線路的長度
C.線路可依次用該線路上的節點代號來表示
D.關鍵線路只有一條,非關鍵線路可以有多條
42. 網絡計劃中,某項工作的持續時間是 4 天,最早第 2 天開始,兩項緊后工作分別最早在
第 8 和第 12 天開始。該項工作的自由時差是(
)天。(2020 年)
A.4
B.6
C.2
D.8
43.某雙代號網絡計劃如下圖,關鍵線路有( )。(2020 年)
A.①→⑤
B.①→③→⑤
C.②→③→⑤
D.①→③→④
E.②→③→④
44. 根據建設工程施工進度檢查情況編制的進度報告,其內容有( )。(2018 年)
A. 進度計劃實施過程中存在的問題分析
B. 進度執行情況對質量、安全和施工成本的影響
C. 進度的預測
D. 進度計劃的完整性分析
E. 進度計劃實施情況的綜合描述
45. 根據《建設工程項目管理規范》,進度控制的工作包括:① 編制進度計劃及資源需求計
劃;② 采取措施予以糾正或調整計劃;③ 分析計劃執行的情況;④ 收集實際進度數據。
其正確的順序是( )。(2019 年)
A. ④-②-①-③
B. ②-①-③-④
C. ③-①-④-②
D. ①-④-③-②
46. 當施工項目的實際進度比計劃進度提前,但業主不要求提前工期時,適宜采用的進度計
劃調整方法是( )。(2019 年)
A. 在時差范圍內調整后續非關鍵工作的起止時間以降低資源強度
B. 進一步分解后續關鍵工作以增加工作項目,調整邏輯關系
C. 適當延長后續關鍵工作的持續時間以降低資源強度
D. 在時差范圍內延長后續非關鍵工作中直接費率大的工作以降低費用
47. 關于建設工程項目進度管理職能各環節工作的說法,正確的有( )。(2019 年)
A. 對進度計劃值和實際值比較,發現進度推遲是提出問題環節的工作
B. 落實夜班施工條件并組織施工是決策環節的工作
C. 提出多個加快進度的方案并進行比較是籌劃環節的工作
D. 檢查增加夜班施工的決策能否被執行是檢查環節的工作
E. 增加夜班施工執行的效果評價是執行環節的工作
48. 項目監理機構在施工階段進度控制的主要工作是( )。(2020 年)
A.合同執行情況的分析和跟蹤管理
B.定期與施工單位核對簽證臺賬
C.審查單位工程施工組織設計
D.監督施工單位嚴格按照合同規定的工期組織施工
49. 下列進度控制工作中,屬于業主方任務的是(
)。(2020 年)
A.編制施工圖設計進度計劃
B.調整初步設計小組的人員
C.控制設計準備階段的工作進度
D.確定設計總說明的編制時間
50. 下列施工進度控制工作中,屬于施工進度計劃檢查的內容是( )。(2020 年)
A.增加施工班組人數
B.根據業主指令改變工程量
C.根據現場條件改進施工工藝
D.工程量的完成情況
51. 下列施工方進度控制的措施中,屬于組織措施的是( )。(2017 年)
A. 優化工程施工方案
B. 應用 BIM 信息模型
C. 制定進度控制工作流程
D. 采用網絡計劃技術
52. 為確保建設工程項目進度目標的實現,編制與施工進度計劃相適應的資源需求計劃,以
反映工程實施各階段所需要的資源。這屬于進度控制的( )措施。(2017 年)
A. 組織
B. 管理
C. 經濟
D. 技術
53. 下列施工方進度控制的措施中,屬于管理措施的有( )。(2017 年)
A. 構建施工監督控制的組織體系
B. 用工程網絡計劃技術進行進度管理
C. 選擇合理的合同結構
D. 采取進度風險的管理措施
E. 編制與施工進度相適應的資源需求計劃
54. 下列建設工程施工方進度控制的措施中,屬于技術措施的是( )。(2018 年)
A. 重視信息技術在進度控制中的應用
B. 分析工程設計變更的必要性和可能性
C. 采用網絡計劃方法編制進度計劃
D. 編制與進度相適應的資源需求計劃
55. 下列施工方進度控制的措施中,屬于組織措施的有( )。(2019 年)
A. 評價項目進度管理的組織風險
B. 學習進度控制的管理理念
C. 進行項目進度管理的職能分工
D. 優化計劃系統的體系結構
E. 規范進度變更的管理流程
56. 下列施工進度控制措施中,屬于組織措施的是( )。(2020 年)
A.選擇適合進度目標的合同結構
B.編制進度控制的工作流程
C.編制資金使用計劃
D.編制和論證施工方案

參考答案

1. 【答案】B
【解析】本題考查的是建設工程項目的總進度目標的內涵。在進行建設工程項目總進度
目標控制前,首先應分析和論證目標實現的可能性。
2. 【答案】A
【解析】本題考查的是建設工程項目進度目標的論證。建設工程項目總進度目標論證的
工作步驟如下:
(1)調查研究和收集資料;
(2)進行項目結構分析;
(3)進行進度計劃系統的結構分析;
(4)確定項目的工作編碼;
(5)編制各層(各級)進度計劃;
(6)協調各層進度計劃的關系和編制總進度計劃;
(7)若所編制的總進度計劃不符合項目的進度目標,則設法調整;
(8)若經過多次調整,進度目標無法實現,則報告項目決策者。
3. 【答案】C
【解析】建設工程項目總進度目標的控制是業主方項目管理的任務。
4. 【答案】D
【解析】建設工程項目總進度目標論證的工作步驟如下:
(1)調查研究和收集資料;
(2)項目結構分析;
(3)進度計劃系統的結構分析;
(4)項目的工作編碼;
(5)編制各層進度計劃;
(6)協調各層進度計劃的關系,編制總進度計劃;
(7)若所編制的總進度計劃不符合項目的進度目標,則設法調整;
(8)若經過多次調整,進度目標無法實現,則報告項目決策者。
5. 【答案】ABCE
【解析】總進度綱要的主要內容:
①項目實施的總體部署
②總進度規劃
③各子系統進度規劃
④確定里程碑事件的計劃進度目標
⑤總進度目標實現的條件和應采取的措施等
6.【答案】D
【解析】施工總進度規劃
施工總進度計劃
項目各子系統進度計劃
各子項目施工進度計劃
7. 【答案】A
【解析】建設工程項目進度計劃系統是由多個相互關聯的進度計劃組成的系統,它是項目進
度控制的依據。由于項目進度控制不同的需要和不同的用途,業主方和項目各參與方可以編
制多個不同的建設工程項目進度計劃系統,如:(1)由多個相互關聯的不同計劃深度的進度
計劃組成的計劃系統;(2)由多個相互關聯的不同計劃功能的進度計劃組成的計劃系統;(3)
由多個相互關聯的不同項目參與方的進度計劃組成的計劃系統;(4)由多個相互關聯的不同
計劃周期的進度計劃組成的計劃系統。
8. 【答案】B
【解析】由不同深度的計劃構成的進度計劃系統包括:(1)總進度規劃(計劃);(2)項目
子系統進度規劃(計劃);(3)項目子系統中的單項工程進度計劃等。
9. 【答案】A
【解析】建設工程項目總進度目標論證的工作步驟如下:
(1)調查研究和收集資料;
(2)進行項目結構分析;
(3)進行進度計劃系統的結構分析;
(4)確定項目的工作編碼;
(5)編制各層(各級)進度計劃;
(6)協調各層進度計劃的關系和編制總進度計劃;
(7)若所編制的總進度計劃不符合項目的進度目標,則設法調整;
(8)若經過多次調整,進度目標無法實現,則報告項目決策者。
10. 【答案】D
【解析】控制性施工進度計劃編制的主要目的是通過計劃的編制,以對施工承包合同所規定
的施工進度目標進行再論證,并對進度目標進行分解,確定施工的總體部署,并確定為實現
進度目標的里程碑事件的進度目標(或稱其為控制節點的進度目標),作為進度控制的依據。
11. 【答案】CDE
【解析】實施性施工進度計劃的主要作用如下:
(1)確定施工作業的具體安排;
(2)確定(或據此可計算)一個月度或旬的人工需求(工種和相應的數量);
(3)確定(或據此可計算)一個月度或旬的施工機械的需求(機械名稱和數量);
(4)確定(或據此可計算)一個月度或旬的建筑材料(包括成品、半成品和輔助材料等)
的需求(建筑材料的名稱和數量);
(5)確定(或據此可計算)一個月度或旬的資金的需求等。
12. 【答案】B
【解析】實施性施工進度計劃的主要作用如下;
(1)確定施工作業的具體安排;
(2)確定(或據此可計算)一個月度或旬的人工需求(工種和相應的數量);
(3)確定(或據此可計算)一個月度或旬的施工機械的需求(機械名稱和數量);
(4)確定(或據此可計算)一個月度或旬的建筑材料(包括成品、半成品和輔助材料等)的需求
(建筑材料的名稱和數量);
(5)確定(或據此可計算)一個月度或旬的資金的需求等。
13. 【答案】AB
【解析】A 項正確,建設工程項目施工進度計劃應根據企業的施工生產計劃的總體安排和履
行施工合同的要求,以及施工的條件和資源利用的可能性,合理安排。B 項正確,無論是施
工企業的施工生產計劃還是建設工程項目施工進度計劃,計劃的編制都有一個自下而上和自
上而下的往復多次的協調過程。C 項錯誤,建設工程項目施工進度計劃一般由施工單位編制。
D 項錯誤,施工企業的是施工生產計劃屬于企業計劃的范疇。E 項錯誤,施工企業的月度生
產計劃屬于企業計劃范疇。
14. 【答案】ABDE
【解析】在項目的實施階段,項目總進度不僅只是施工進度,它包括:(1)設計前準備階段的
工作進度;(2)設計工作進度;(3)招標工作進度;(4)施工前準備工作進度;(5)工程施工和設
備安裝工作進度;(6)工程物資采購工作進度;(7)項目動用前的準備工作進度等。
15. 【答案】ABCE
【解析】控制性施工進度計劃編制的主要目的是通過計劃的編制,以對施工承包合同所規定
的施工進度目標進行再論證,并對進度目標進行分解,確定施工的總體部署,并確定為實現
進度目標的里程碑事件的進度目標(或稱其為控制節點的進度目標),作為進度控制的依據。
16. 【答案】ABC
【解析】本題考查的是建設工程項目進度控制的目標和任務。建設工程項目進度計劃系統是
由多個相互關聯的進度計劃組成的系統,它是項目進度控制的依據。由于各種進度計劃編制
所需要的必要資料是在項目進展過程中逐步形成的,因此項目進度計劃系統的建立和完善也
有一個過程,它也是逐步完善的。由于項目進度控制不同的需要和不同的用途,業主方和項
目各參與方可以編制多個不同的建設工程項目進度計劃系統。
17. 【答案】ADE
【解析】在進度計劃編制方面,施工方應視項目的特點和施工進度控制的需要,編制深度不
同的控制性和直接指導項目施工的進度計劃,以及按不同計劃周期編制的計劃,如年度、季
度、月度和旬計劃等。
18. 【答案】A
【解析】本題考查的是雙代號網絡計劃時間參數的計算。自由時差=緊后工作的最早開始時
間(最小值)-本工作最早完成=21-17=4 天。
19. 【答案】C
【解析】本題考查的是單代號網絡計劃。工作 F 的總時差等于該工作的各緊后工作的總時
差加該工作與其緊后工作時間間隔之和的最小值,工作 G 的總時差為 4 天,工作 H 的總
時差為 2 天,則工作 F 的總時差=min{4+4,2+5}=7 天。
20. 【答案】ABD
【解析】本題考查的是雙代號時標網絡計劃。C、L 為關鍵工作,A、H 為非關鍵工作;G 的
總時差為 2 天,自由時差為 0 天。
21. 【答案】B
【解析】本題考查的是關鍵線路。關鍵線路為:①→②→④→⑤→⑥→⑦→⑧;①→②→③
→⑤→⑥→⑦→⑧;①→②→③→⑤→⑦→⑧;①→②→④→⑤→⑦→⑧。
22. 【答案】C
【解析】D 工作沒有緊后工作,它的終點就是⑧,而 G 工作和 H 工作的重點是⑨。
23. 【答案】D
【解析】橫道圖的另一種可能的形式是將工作簡要說明直接放在橫道上,這樣,一行上可容
納多項工作,這一般運用在重復性的任務上,故 AB 錯誤;工作間的邏輯關系可以設法表達,
故 C 錯誤。
24. 【答案】C
【解析】終點節點即網絡圖的最后一個節點,它只有內向箭線,一般表示一項任務或一個項
目的完成。
25. 【答案】A
【解析】自由時差=緊后工作最早開始最小值-本工作最早完成=9-7=2。
26. 【答案】A
【解析】此題考查最遲開始時間的概念。最遲開始時間(LSi—j),是指在不影響整個任務
按期完成的前提下,工作 i-j 必須開始的最遲時刻。最遲開始時間等于最遲完成時間減去
其持續時間:LFi-j=LFi-j-Di-j。
27. 【答案】C
【解析】計算工作自由時差,當工作 i-j 有緊后工作 j-k 時,其自由時差應為:
自由時差=min{緊后工作最早開始時間-本工作的最早完成時間}或
自由時差=min{緊后工作最早開始時間-(本工作最早開始+持續時間)}
28. 【答案】C
【解析】計算相鄰兩項工作之間的時間間隔 LAGi—j 等于緊后工作 j 的最早開始時間 ESj
和本工作的最早完成時間 EFi 之差。
29. 【答案】D
【解析】時標網絡計劃宜按各個工作的最早時間編制。在編制時標網絡圖之前,應先按已確
定的時間單位繪制出時標計劃表。
30. 【答案】 ACD
【解析】關鍵線路:①→②→⑤→⑦→⑩;①→②→⑤→⑥→⑧→⑩;①→②→⑤→⑥→⑧
→⑨→⑩工期為 15。
31. 【答案】A
【解析】工作的總時差=min(3+4,5+3)=7 天。
32. 【答案】D
【解析】計算工期=3+7=1(0 天),LS=10-5=(5 天),EF=3+5=(8 天),ES=(3 天),
TF=LS-ES=5-3=(2 天)
33. 【答案】B
【解析】兩個節點之間只能有一條箭線,或兩個工作節點編號不能相同。
34. 【答案】C
【解析】可以計算最早時間求計算工期,也可以用列舉法,關鍵線路的長度就是計算工期。
35. 【答案】A
【解析】流水施工。
36. 【答案】ABCD
【解析】超綱題。確定工作持續時間可采用下列方法:
(1)參照以往工程實踐經驗估算;
(2)經過試驗推算;(3)按定額計算;(4)采用“三時估計法”。
37. 【答案】CE
【解析】自由時差,是指在不影響其緊后工作最早開始的前提下,工作可以利用的機動時間
38. 【答案】ABCD
【解析】緊排在本工作之前的工作稱為緊前工作。緊排在本工作之后的工作稱為緊后工
作。與之平行進行的工作稱為平行工作。
39. 【答案】C
【解析】網絡圖中從起始節點開始,沿箭頭方向順序通過一系列箭線與節點,最后達到終點
節點的通路稱為線路,選項 A 錯誤。在一個網絡圖中可能有很多條線路,線路中各項工作持
續時間之和就是該線路的長度,選項 B 錯誤。關鍵線路可以不只有一條,選項 D 錯誤。
40. 【答案】D
【解析】A 錯誤,A 完成后 B、C。B 錯誤,B 的緊后工作是 D。C 錯誤,C 的緊后工作有 D、
E。
41. 【答案】B
【解析】緊前工作的最遲完成時間=緊后工作的最遲開始時間的最小值=min{9、11}=9,本工
作最遲開始時間=本工作最遲完成時間-本工作持續時間=9-2=7。
42. 【答案】C
【解析】緊前工作的最早完成時間=最早開始+持續時間=2+4=6,自由時差=與緊后工作之間
時間間隔的最小值=min{8-6,12-6}=2
43.【答案】AB
【解析】關鍵線路為:;①→⑤;①→③→⑤;①→③→④→⑤;①→②→③→⑤; ①→②→
③→④→⑤; ①→②→④→⑤
44. 【答案】ABCE
【解析】施工進度計劃檢查后應按下列內容編制進度報告:
① 進度計劃實施情況的綜合描述;
② 實際工程進度與計劃進度的比較;
③ 進度計劃在實施過程中存在的問題,及其原因分析;
④ 進度執行情況對工程質量、安全和施工成本的影響情況;
⑤ 將采取的措施;
⑥ 進度的預測。
45. 【答案】D
【解析】一、編制施工進度計劃及相關的資源需求計劃;二、組織施工進度計劃的實施;
(1)跟蹤檢查,收集實際進度數據;(2)將實際進度數據與進度計劃對比;(3)分析計劃
執行的情況;(4)對產生的偏差,采取措施予以糾正或調整計劃;(5)檢查措施的落實情況;
(6)進度計劃的變更必須與有關單位和部門及時溝通。三、施工進度計劃的檢查與調整。
46. 【答案】C
【解析】當關鍵線路的實際進度比計劃進度提前時,若不擬提前工期,應選用資源占用量大
或者直接費用高的后續關鍵工作,適當延長其持續時間,以降低其資源強度或費用;當確定
要提前完成計劃時,應將計劃尚未完成的部分作為一個新計劃,重新確定關鍵工作的持續時
間,按新計劃實施。
47. 【答案】ACD
【解析】管理是由多個環節組成的過程,即:(1)提出問題;(2)籌劃;(3)決策;(4)
執行;(5)檢查。B 選項描述的為“執行”,E 選項描述的為“檢查”。
48. 【答案】D
【解析】A 錯誤,合同執行情況的分析和跟蹤管理是監理在施工合同管理方面的工作。B 錯
誤,定期與施工單位核對簽證臺賬是監理在施工階段投資控制的主要工作。C 錯誤,審查單
位工程施工組織設計是監理在施工準備階段的主要工作。
49. 【答案】C
【解析】業主方進度控制的任務是控制整個項目實施階段的進度,包括控制設計準備階段的
工作進度、設計工作進度、施工進度、物資采購工作進度以及項目動用前準備階段的工作進
度。
50. 【答案】D
【解析】施工進度計劃檢查的內容包括:
①檢查工程量的完成情況;
②檢查工作時間的執行情況;
③檢查資源使用及進度保證的情況;
④前一次進度計劃檢查提出問題的整改情況。
51. 【答案】C
【解析】本題考查的是施工進度控制的措施。選項 A 屬于進度控制的技術措施。BD 屬于進
度控制的管理措施。
52. 【答案】C
【解析】為確保進度目標的實現,應編制與進度計劃相適應的資源需求計劃(資源進度計劃),
包括資金需求計劃和其他資源(人力和物力資源)需求計劃,以反映工程施工各時段所需的
資源。通過資源需求的分析,發現所有編制的進度計劃實現的可能性,若資源條件不具備,
則應調整進度計劃。
53. 【答案】BCD
【解析】本題考查的是施工進度控制的措施。A 選項屬于組織措施,E 選項屬于經濟措施。
54. 【答案】B
【解析】選項 A 和 C 都為管理措施;選項 D 為經濟措施
55. 【答案】CE
【解析】ABD 選項屬于管理措施。
56. 【答案】B
【解析】組織措施:充分重視健全項目管理的組織體系、在項目組織結構中應有專門的工作
部門和符合進度控制崗位資格的專人負責進度控制工作。作任務和相應的管理職能應在項目
管理組織設計的任務分工表和管理職能分工表中標示并落實。編制施工進度控制的工作流程。
進行有關進度控制會議的組織設計。A 屬于管理措施,C 屬于經濟措施,D 屬于技術措施。

聲明:轉載此文是出于傳遞更多信息之目的,不為商業用途。文字和圖片版權歸原作者所有,若有來源標注錯誤或侵犯了您的合法權益,請作者與我們聯系,我們將及時更正、刪除,謝謝。

魯班培訓簡介

  一級建造師培訓二級建造師培訓BIM監理工程師培訓造價工程師培訓造價實訓班工程測量實訓班碳排放管理師安全工程師培訓等,魯班培訓建筑業證書考試培訓基地。

  必選我們龍本教育魯班培訓建造師培訓全國連鎖,無論你到哪里都能找到我們,熱烈歡迎您的光臨!魯班培訓河南地區建造師培訓官網:m.czcsj.com

?
在線客服
鄭:1991460761
孫:985206900
許:3236129661
楊:2841826762
趙:2381313085
aⅴ色国产欧美| 国产一区二区三区的电影| 国产成人av一区二区三区不卡| 精品美女一区二区| 91麻豆精品一二三区在线| 99蜜桃臀久久久欧美精品网站| 日日摸夜夜添夜夜添精品视频| 中文字幕18页| 亚洲电影免费观看| 国产精品美女在线观看直播| 美女搡bbb又爽又猛又黄www| 日韩一区二区视频在线观看| 3d欧美精品动漫xxxx无尽| 欧美三级日本三级| 欧美久久久久久久久久久久久 | 欧美日韩一区中文字幕| 成人黄色在线视频| 都市激情一区| 国产va亚洲va在线va| 51色欧美片视频在线观看| 亚洲天堂a在线| 伊人久久大香线蕉综合网站 | 欧美黑吊大战白妞| 中文字幕免费看| 国产精品国产福利国产秒拍| 日韩欧美国产系列| 亚洲欧美日韩中文字幕一区二区三区 | 精品在线手机视频| 91国内外精品自在线播放| 久热av在线| av一区二区三区四区电影| 亚洲自拍偷拍网站| 亚洲一区一卡| 中文字幕第三页| 久久撸在线视频| 欧美精品高清视频| 亚洲精品裸体| 国内在线精品| 青草草在线视频| 变态另类丨国产精品| 免费国偷自产拍精品视频| 热99这里只有精品| 日本人成精品视频在线| 精品无码久久久久久国产| 一区二区三区中文字幕在线观看| 欧美热在线视频精品999| 奇米777国产一区国产二区| 亚洲视频资源| 人妻中文字幕一区| 亚洲人体一区| 中文字幕一区二区三区在线不卡| 亚洲成人三区| 精品免费av一区二区三区| а√中文在线资源库| 色哟哟无码精品一区二区三区| 午夜在线视频免费观看| 成人免费xxxxx在线观看| 福利一区二区在线| 伊人久久大香线蕉综合四虎小说| 久久中文亚洲字幕| 亚洲第一天堂在线观看| 日韩亚洲在线视频| 鲁丝一区二区三区免费| xxx成人少妇69| 亚洲午夜精品网| 日本午夜精品久久久| 欧美色视频免费| 精品无码在线观看| 免费91在线视频| 国产欧美日本一区二区三区| 亚洲欧美国产制服动漫| 无码人妻少妇色欲av一区二区| 中文字幕伦理免费在线视频 | 综合久久一区二区三区| 日韩精品一区二区三区四区五区| 欧美亚洲成人精品| 久久综合久久久久88| 成人在线日韩| 99久久久国产精品无码免费| 欧美日韩午夜爽爽| 久久伊人精品天天| 综合色天天鬼久久鬼色| 欧美阿v一级看视频| 97影院秋霞午夜在线观看| 国精产品一区一区二区三区mba| 久久精品丝袜高跟鞋| 亚洲国产精品精华液2区45| 欧美一区二区三区| 古装做爰无遮挡三级聊斋艳谭| 国产精品视频自在线| 色狠狠桃花综合| 久久精品国产**网站演员| 波多野结衣一区| 国产精品麻豆成人av电影艾秋| 搞黄视频免费在线观看| 四虎国产精品永久在线国在线| 日韩毛片视频在线看| 人妻少妇精品久久| 国产免费不卡| 777久久久精品| 国产中文字幕一区二区| 日韩一区电影| 久久久久久久香蕉网| 自拍偷拍校园春色| 国产高清在线精品| 欧美精品一区二区视频| 国产二区三区在线| 福利微拍一区二区| 国产5g成人5g天天爽| 最新精品国偷自产在线| 九九热这里只有精品免费看| 黄色免费av网站| 国产很黄免费观看久久| 欧美在线激情| 超碰97国产精品人人cao| 欧美丝袜丝交足nylons| 亚洲一区二区三区综合| 久久精品青草| 国产成人精品免高潮在线观看| 国产av无码专区亚洲av麻豆| 久久亚洲影视婷婷| 日本国产中文字幕| 欧美美女被草| 亚洲色图五月天| 日本三级网站在线观看| 精品一区二区日韩| 蜜桃日韩视频| а_天堂中文在线| 91精品国模一区二区三区| 玖玖爱在线观看| 一区三区视频| 91久久精品www人人做人人爽| 国产福利电影在线| 欧美性xxxxhd| 中文字幕一区二区三区乱码不卡| 91av精品| 91精品久久久久久久久久入口| 欧美成人免费| 欧美日韩一区二区在线播放| 手机免费看av片| 女主播福利一区| 91免费精品视频| 麻豆影院在线观看| 欧美日韩免费一区二区三区| 91视频免费在观看| 视频一区中文字幕国产| 欧美高清性xxxxhd| 极品av在线| 亚洲国产精彩中文乱码av在线播放 | 一区二区三区电影| 国产h片在线观看| 精品国产91乱码一区二区三区| 欧美黑人一级片| 国产精品小仙女| 黄色网在线视频| 日韩08精品| 欧美精品一二区| 亚洲av综合色区无码一二三区| 亚洲人成7777| 涩视频在线观看| 亚洲福利久久| 国产日韩在线一区二区三区| 不卡一本毛片| 欧美人xxxx| 91精品一区二区三区蜜桃| 国产一区二区网址| 成人一区二区av| 91精品短视频| 91国在线精品国内播放 | xxxxxxxxx欧美| 国产丰满美女做爰| 午夜久久久久久| 国产欧美高清在线| 熟女性饥渴一区二区三区| 欧美久久久久久一卡四| 日本在线播放一区| 国产视频网址在线| 91福利精品视频| 人人艹在线视频| 国产最新精品精品你懂的| av磁力番号网| 北条麻妃在线一区二区免费播放| 亚洲精品一区二区三区影院| 色综合天天色综合| 91精品国产91久久久久久密臀| 国产精品久久久久影院日本| 69成人在线| 亚洲国模精品一区| 亚洲免费视频二区| 亚洲综合男人的天堂| 国精产品一区一区三区免费视频 | www.美女亚洲精品| 亚洲精品成人电影| 在线观看网站黄不卡| 久久久久久久久久97| 成人免费毛片aaaaa**| 国产福利视频在线播放| 91精品国产福利在线观看麻豆| av一区二区三区四区电影| 国产手机精品视频| 激情无码人妻又粗又大| 日本熟妇色xxxxx日本免费看| 国产欧美另类| 亚洲成人一区二区三区| 91成人精品在线| 国产精品99免视看9| 欧美xxxx做受欧美88bbw| 国产婷婷成人久久av免费高清| 亚洲在线视频播放| 婷婷国产在线综合| 黄视频网站免费看| 久久久久久久网| 亚洲成人精品在线播放| 日韩电影免费一区| 亚洲美免无码中文字幕在线| 国产精品久久久久久久久久10秀| 精品视频高清无人区区二区三区| 曰本一区二区| 国产精品久久久久77777| 久草在线视频资源| 日韩中文字幕网站| 久青草国产在线| 欧美成人video| 在线免费观看视频网站| 欧美视频在线视频| 久久精品亚洲无码| 亚洲免费毛片网站| 成人一级片免费看| 久久综合给合久久狠狠狠97色69| 少妇极品熟妇人妻无码| 激情综合色综合久久综合| 青青青在线视频免费观看| 亚洲区第一页| 日本熟妇人妻xxxx| 欧美天堂亚洲电影院在线观看| 午夜欧美一区二区三区免费观看| 国产精品毛片视频| 超碰97国产在线| 欧州一区二区三区| 成人免费福利在线| av有声小说一区二区三区| 91国自产精品中文字幕亚洲| 丰乳肥臀在线| 欧美极品少妇xxxxx| 欧美videossex另类| 久久久精品久久久久| 日本高清视频在线观看| www.国产精品一二区| 亚洲精品国产片| 精品国产乱码91久久久久久网站| 精品久久久久成人码免费动漫| 欧美一区二区三区四区高清| 97超视频在线观看| 91精品国产高清一区二区三区蜜臀| 国产污视频网站| 欧美性猛片aaaaaaa做受| 中文精品久久久久人妻不卡| 欧洲一区二区av| 中国女人一级一次看片| 欧美日韩精品一区二区天天拍小说 | 性生活一级大片| 国产福利精品导航| 亚洲中文字幕无码一区| 26uuu精品一区二区| 亚洲一区二区三区蜜桃| 中文在线资源观看网站视频免费不卡| 欧美日韩中文字幕视频| 日韩码欧中文字| 老女人性淫交视频| 亚洲电影一级黄| 特一级黄色大片| 在线精品视频一区二区三四| 欧美在线视频精品| 在线综合+亚洲+欧美中文字幕| 国产手机精品视频| 亚洲精品国产综合久久| 国产在线一二| 日韩在线精品一区| 性欧美video高清bbw| 91精品国产91久久久久| 88xx成人免费观看视频库 | 久久综合社区| 日韩久久在线| 欧美成人日本| 男人天堂999| 激情伊人五月天久久综合| 一起草最新网址| 91看片淫黄大片一级| 国产一二三av| 亚洲成人精品影院| 国产九色91回来了| 精品少妇一区二区三区| 国产在线视频网| 中日韩美女免费视频网站在线观看| h片在线观看网站| 欧美一级高清免费| 不卡的国产精品| 久久综合狠狠综合久久综青草| 日韩国产在线| 鲁一鲁一鲁一鲁一色| 老司机一区二区| 国产麻豆天美果冻无码视频| 亚洲婷婷国产精品电影人久久| 欧美啪啪小视频| 日韩女优毛片在线| 韩国三级av在线免费观看| 欧美激情性做爰免费视频| 成人免费黄色| 免费h精品视频在线播放| 欧美日本不卡| 一级黄色特级片| 久久色中文字幕| 久草免费在线观看视频| 欧美日韩另类国产亚洲欧美一级| 天堂在线视频免费| 欧美大奶子在线| 欧美少妇激情| 日本最新一区二区三区视频观看| 国产精品草草| 91看片破解版| 日本一区二区动态图| 999这里只有精品| 视频一区二区国产| 亚洲精品电影网在线观看| 国产av无码专区亚洲a∨毛片| 日韩av在线天堂网| 美女精品导航| 成人精品福利视频| 欧洲杯半决赛直播| 国产精品99久久免费黑人人妻| 成人激情黄色小说| 国产性一乱一性一伧一色| 欧美三级欧美一级| 午夜激情在线视频| 久久乐国产精品| 午夜视频一区二区在线观看| 天天爱天天做天天操| 九九国产精品视频| www.4hu95.com四虎| 欧美日韩一区小说| 日本高清视频在线观看| 国产欧美在线播放| 国产精品x453.com| 成人综合久久网| 综合欧美亚洲日本| 999av视频| 欧美成人精品不卡视频在线观看| 成人免费一区| 一本色道久久综合亚洲精品婷婷| 日本免费在线视频不卡一不卡二| 天天舔天天操天天干| 欧美在线综合视频| 日韩子在线观看| 国产精品自产拍高潮在线观看| 欧美丰满日韩| 超级砰砰砰97免费观看最新一期 | 日本欧洲国产一区二区| 亚洲欧美网站| 免费看裸体网站| 欧美精品xxxxbbbb| 成人在线网址| 91在线免费观看网站| 欧美高清日韩| 精品一区二区视频在线观看| 欧美性高潮在线| av在线中文| 99久久精品免费看国产一区二区三区 | 精品亚洲免费视频| 久久久久亚洲AV成人| 精品91自产拍在线观看一区| a天堂资源在线| 日韩精品资源| 国产91精品一区二区麻豆亚洲| 国产亚洲小视频| 亚洲午夜久久久影院| 日韩伦理一区二区| 日韩国产小视频| 26uuu欧美日本| 亚洲综合视频在线播放| 久久手机精品视频| 久久男人av| 国产区二区三区| 一区二区高清免费观看影视大全| 午夜视频免费看| 国产精品女主播| 在线播放不卡| 一区二区三区久久久久| 日韩午夜激情av| 欧美18av| 亚洲五码在线观看视频| 91视频一区二区三区| 国产又粗又大又爽| 91精品国产乱码久久久久久蜜臀| 日本精品黄色| 艳妇乳肉豪妇荡乳xxx| 欧美日韩一级二级三级| www欧美xxxx| 一区一区视频| 2022国产精品视频| 精品人妻一区二区三区麻豆91|
